Erneuerung der Mischwasserkanalisation Lindenberg

Beschreibung der Baumaßnahme

Der Eigenbetrieb Kommunalservice Weimar, Bereich Abwasser beabsichtigt im Ortsteil Oberweimar die Erneuerung der öffentlichen Kanalisation am Lindenberg und die abwassertechnische Erschließung Am Sportplatz 3-10. Am Lindenberg erfolgt zunächst die Erneuerung des vorhandenen Kanals im Bereich des Gehweges. Dabei wird die Leistungsfähigkeit des Kanals in Teilabschnitten durch eine Nennweitenvergrößerung erhöht, um die Voraussetzungen zu schaffen, in einem folgenden Schritt die abwassertechnische Erschließung Am Sportplatz 3-10 umzusetzen.

Im Zusammenhang dieser Gemeinschaftsmaßnahme beabsichtigt die Stadt Weimar am Lindenberg die Verbreiterung des bestehenden Gehweges, die Erneuerung der Straßenbeleuchtung und die Verlegung eines Leerrohres für die Breitbandversorgung.

Weiterhin beabsichtigt die Stadt Weimar perspektivisch (frühestens ab 2026) die grundhafte Erneuerung der Straße Am Sportplatz, wobei die dahingehenden Planungen erst im Laufe des Jahres 2024 beginnen werden.

Im Zuge der Baudurchführung werden zum Teil Trassierungsänderungen an weiteren Leitungsmedien vorgenommen. Die Erreichbarkeit der Anliegerstraßen Baumschulenweg und Am Sportplatz wird mittels einer zu errichtenden Baustraße auf dem Gelände der zukünftigen Sportplatzerweiterung ständig gewährleistet.

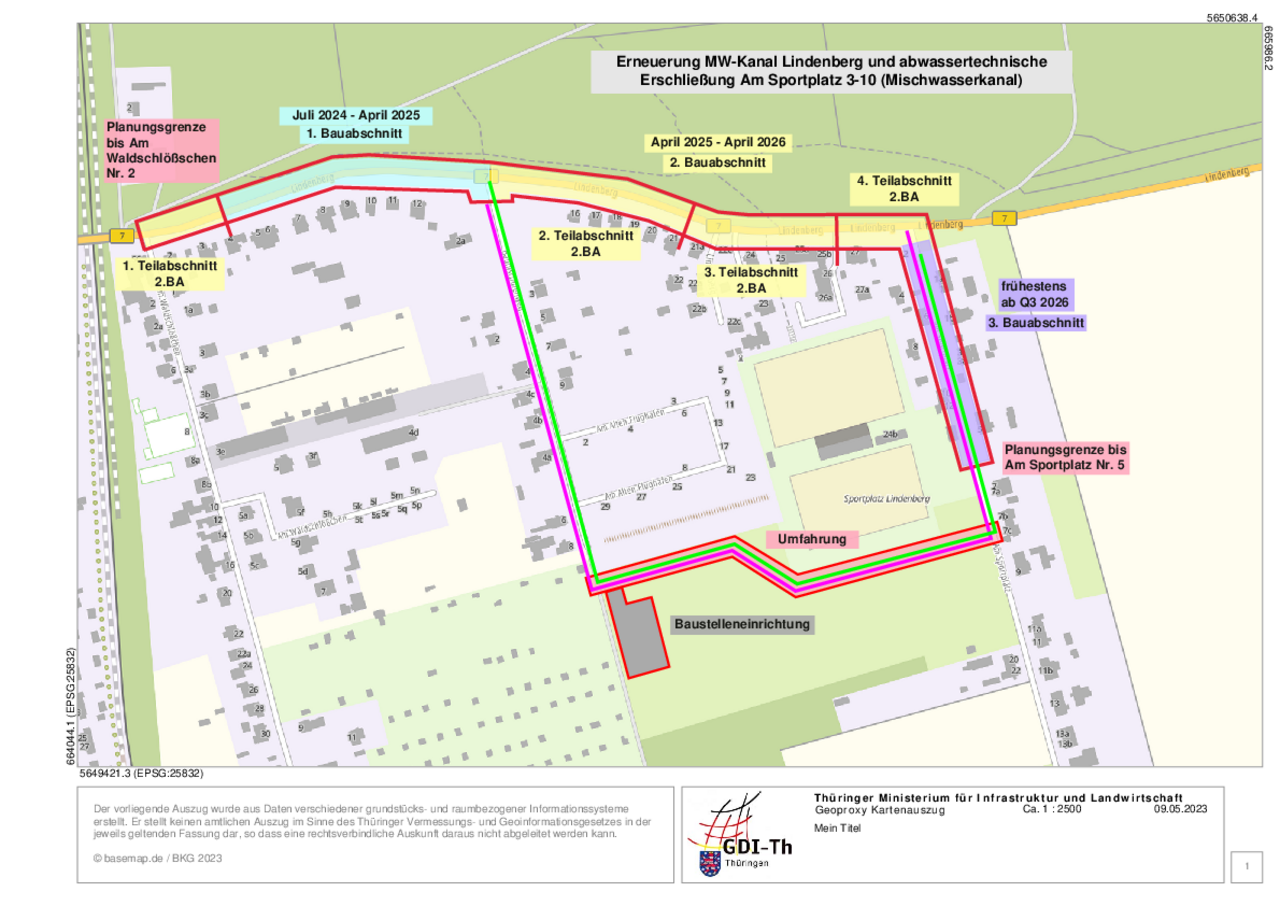

Aufgrund der Komplexität und der Größe des Projekts sind für die vorgenannten Arbeiten zwei Jahresscheiben erforderlich, beginnend ab der Jahresmitte 2024 bis zur Jahresmitte 2026. Die Umsetzung des Vorhabens erfolgt in mehreren Bauabschnitten unter nochmaliger Aufteilung in Unterabschnitte, um die mit der Baudurchführung verbundenen Einschränkungen für die Anlieger zu minimieren. Erst nach Abschluss der Arbeiten in einem Bau-/Teilabschnitt werden die Arbeiten im nachfolgenden Bau-/Teilabschnitt begonnen.

1. Bauabschnitt

Der 1. Bauabschnitt schließt den Bereich ab Lindenberg Nr. 4 bis einschließlich der Einmündung am Baumschulenweg ein. Die Baudurchführung ist ab Mitte Juni 2024 geplant und soll bis zum 20.12.2024 abgeschlossen sein.

Die zweistreifige Verkehrsführung auf der Bundesstraße 7 bleibt während der gesamten Zeit aufrechterhalten. Während der Umsetzung des 1. Bauabschnitts wird die Einmündung zum Baumschulenweg gesperrt. Die Fußgängerführung erfolgt am Baubereich vorbei, wobei die fußläufige Erreichbarkeit der Anlieger zu ihren Grundstücken gewährleistet wird. Die Erreichbarkeit für die Rettungsdienste wird im Zuge der Baudurchführung ständig gewährleistet.
