Entwässerung Rosa-Luxemburg-Siedlung: Information über den aktuellen Bautenstand

Bautenstand zum 07.12.2022

1. Lieselotte-Herrmann-Straße

Die Arbeiten in der Liselotte-Herrmann-Straße werden am 09.12.2022 abgeschlossen und die Straße für den öffentlichen Verkehr freigegeben. Im Rahmen der Arbeiten wurden ein Regenwasserkanal DN 900, ein Schmutzwasserkanal DN 400, die Trinkwasserhauptleitung sowie diverse Hausanschlüsse erneuert. Aufgrund der Leitungsarbeiten wurde die Fahrbahn komplett neu hergestellt.

2. Rosa-Luxemburg-Platz und Franz-Mehring-Straße

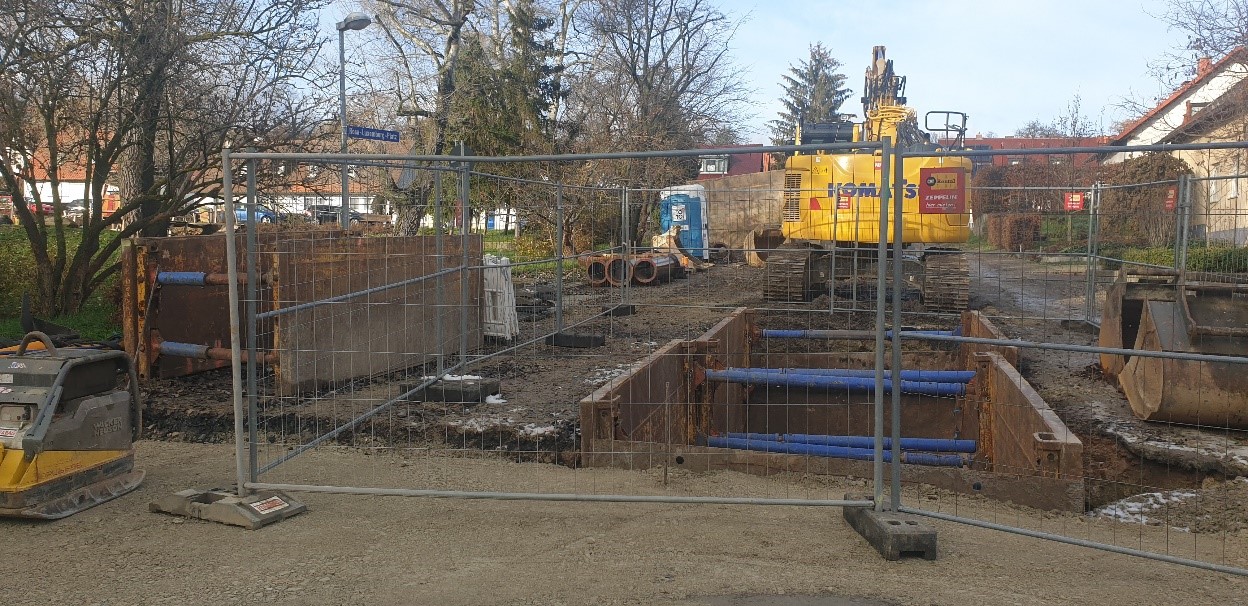

Rosa-Luxemburg-Platz

Die Arbeiten im Bereich des Rosa-Luxemburg-Platzes zur Herstellung des Regenwasserkanals DN 500 und des Schmutzwasserkanals DN 400 erfolgen witterungsabhängig bis Mitte der 51.KW.

Diese Arbeiten werden im voraussichtlich im Februar 2023 fortgesetzt und bis April 2024 abgeschlossen. In der kurzen Winterpause bleibt die Straße für Fahrzeuge gesperrt. Der Leitungsgraben wird verfüllt.

Franz-Mehring-Straße

Die Franz-Mehring-Straße zwischen Rosa-Luxemburg-Platz und Max-Reichpietsch-Straße ist gegenwärtig kein Baufeld und für den öffentlichen Verkehr befahrbar. Die Arbeiten in diesem Bereich beginnen voraussichtlich im März 2023 und werden ca. 6 bis 8 Wochen dauern.

3. Max-Reichpietsch-Straße

Im Rahmen der Arbeiten wurden ein Regenwasserkanal DN 300, ein Schmutzwasserkanal DN 200 und die Trinkwasserhauptleitung jeweils auf einer Länge von ca. 100 m erneuert. Weiterhin wurden die ersten Hausanschlüsse neu hergestellt.

Bis Mitte der 50.KW wird die Straße provisorisch mit einer Frostschutzschicht befestigt und ein provisorischer Gehweg im Fahrbahnbereich in einer Breite von 1,0 bis 1,2 m hergestellt. Der Gehweg wird bituminös befestigt. Die Max-Reichpietsch-Straße bleibt der kurzen Winterpause für Fahrzeuge (außer Entsorgung) gesperrt.

Ab Februar 2023 werden die Arbeiten in der Max-Reichpietsch-Straße witterungsabhängig wieder aufgenommen. Es werden die restlichen ca. 25m Regen- und Schmutzwasserkanal, die Regenwasser- und Schmutzwasserhausanschlüsse sowie bei geeigneten Außentemperaturen die Trinkwasserhausanschlüsse hergestellt. Zum Abschluss der Arbeiten erfolgt der Straßenbau.
